2008年监理工程师考试《案例分析》试卷及答案

时间:2011-06-21  来源:考霸工程网  编辑:  打印

【免费】在线模拟考场,让考生边学边练!巩固学习效果>>
在线模拟考场,提供自动阅卷评分、全试题解析、考题讨论等功能,帮助学员模拟实战。
【精品班】考生第一年考试未通过 第二年半价重学!点击查看>>
监理工程师由建筑辅导界享有盛誉的权威专家授课,24小时专家在线答疑,7天内免费退换课!

3.总监理工程师对事件3的处理程序:总监理工程师签发"工程暂停令",专业监理工程师应要求承包单位报送相应的施工工艺措施和证明材料,组织专题论证,经审定后予以签认。(3分)

4.根据《建设工程监理规范》的规定,事件4中项目监理机构处理变更设计的程序:承包单位提出工程变更申请,提交总监理工程师,由总监理工程师组织专业监理工程师审查。审查同意后,由建设单位转交原设计单位编制设计变更文件。当工程变更涉及安全、环境保护等内容时,应按规定经有关部门审定。(3分)

根据《建设工程监理规范》的规定,事件4中项目监理机构处理费用索赔的程序:(4分)

(1)承包单位在施工合同规定的期限内向项目监理机构提交对建设单位的费用索赔意向通知书;

(2)总监理工程师指定专业监理工程师收集与索赔有关的资料;

(3)承包单位在承包合同规定的期限内向项目监理机构提交对建设单位的费用索赔申请表;

(4)总监理工程师初步审查费用索赔申请表,符合规定的条件时予以受理;

(5)总监理工程师进行费用索赔审查,并在初步确定一个额度后,与承包单位和建设单位进行协商;

(6)总监理工程师应在施工合同规定的期限内签署费用索赔审批表,或在施工合同规定的期限内发出要求承包单位提交有关索赔报告的进一步详细资料的通知。

试题三

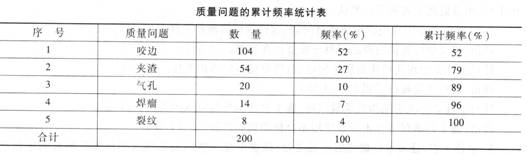

1.采用排列图法列表计算质量问题的累计频率(6分):



主要质量问题:是咬边和夹渣。(1分)

次要质量问题:是气孔。(1分)

一般质量问题:是焊瘤和裂纹。(1分)

2.事件1中施工单位的提法及施工单位与项目监理机构做法的不妥之处,写出正确做法或说明理由。

(1)不妥之处:施工单位提出,是否整改应视常规批量抽检结果而定。(0.5分)

正确做法:施工单位应该进行整改。(0.5分)

(2)不妥之处:送检样品经施工单位技术负责人负责封样。(0.5分)

正确做法:送检样品应经监理工程师负责封样。(0.5分)

(3)不妥之处:送检样品由专业监理工程师送往预先确定的试验室。(0.5分)

正确做法:送检样品由施工单位送往预先确定的试验室。(0.5分)

(4)不妥之处:总监理工程师同意施工单位不再对该批电焊接头整改。(0.5分)

正确做法:总监理工程师应要求施工单位对出现质量问题的电焊接头整改。(0.5分)

(5)不妥之处:施工单位将检测费用列入工程进度款中要求一并支付。(0.5分)

理由:见证取样的试验费用应由承包单位支付。(0.5分)

3.按照《建设工程监理规范》的规定,项目监理机构对事件2的处理程序:

监理人员发现施工存在重大质量隐患,可能造成质量事故或已经造成质量事故,应通过总监理工程师及时下达"工程暂停令",要求承包单位停工整改。整改完毕并经监理人员复查,符合规定要求后,总监理工程师应及时签署工程复工报审表。(3分)

4按照《建没工程安全生产管理条例》的规定,事件3中监理单位不承担法律责任。施工单位的法律责任是:作业人员不服管理、违反规章制度和操作规程冒险作业造成重大伤亡事故或者其他严重后果,构成犯罪的,依照刑法有关规定追究刑事责任。施工单位的主要负责人、项目负责人有违法行为、尚不够刑事处罚的,处2万元以上20万元以下的罚款或者按照管理权限给予撤职处分;自刑罚执行完毕或者受处分之日起,5年内不得担任任何施工单位的主要负责人、项目负责人。(3分)

试题四

1.项目监理机构对事件1的处理程序:首先指令施工总承包单位要求增加的桩基施工分包单位暂停施工,并要求施工总承包单位报送分包单位资格报审表和分包单位有关资质资料,专业监理工程师应审查总承包单位报送的分包单位资格报审表和分包单位有关资质资料,符合有关规定后,由总监理工程师予以签认。(4分)

2.针对事件2中现浇结构的质量问题,建设单位应承担责任。(1分)

理由:建设单位提供的商品混凝土质量存在问题。(1分)

针对事件2中现浇结构的质量问题,监理单位不应承担责任。(1分)

来源:建设工程教育网
