其中:①建设投资建设期第1年投入=9780.9×60%=5868.54万元;
建设期第2年投入=9780.9×40%=3912.36万元。
②流动资金生产期第1年年初投入=500×30%=150万元,填入表中第2年一格;
生产期第1年年末投入=500-150=350万元,填入表中第3年一格。
③营业税金及附加=销售收入×5%
④调整所得税=息税前利润×所得税率
=(销售收入-经营成本-折旧-营业税金及附加)×所得税率
以生产期第1年为例,其他依此类推:本文来源,:建设工程网校 kaobaw.com/gc
调整所得税=(4000-2000-1209.28-200)×33%=194.94万元
点评:项目投资现金流量表的填写一定要注意按每年计算相关数据,哪些数据什么时间发生很重要,如建设投资、流动资金等分年投入;这里的调整所得税是《方法与参数》新变化的内容,一定要熟记计算公式。还要注意的是这里的固定资产原值按建设投资数据计算。
(2)利用公式
查复利系数表得:
项目税后财务净现值=-5868.54×(P/F,15%,1)-4062.36×(P/F,15%,2)+1255.06×(P/F,15%,3)+2559.81×(P/A,15%,6)×(P/F,15%,3)+3578.98×(P/F,15%,10)
=-95.31万元
因FNPV≤O,所以该项目在财务上不可行。
点评:计算FIVPV时,该项目建设投资认为发生在建设期第1、2年的年末,没有。点的现金流量,故t=1,2,…,10。
六、(20分)
1.除了上述方面外,还要考虑项目经理对该行业的工作经验或类似工作经验。

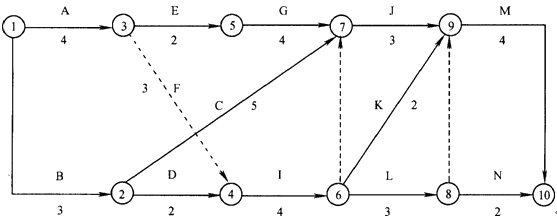

2.(1)需要安排虚工作才能使甲工程师按A→I→J顺序工作,调整进度计划如下图(也可以不画图,直接用文字描述,如在A工作之后、I工作之前增加一项虚工作③一④等):
(2)计算调整后的咨询服务进度计划的计算工期可以利用双代号网络图的时间参数计算方法,也可以用枚举法或简单标号法。这里因工作数量不是很多,用枚举法计算(其他方法请大家自己演练)。
主要的工作线路有:A-E-G-J-M,17周;A-I-J-M,15周;A-I-K-M,为14周;A-I-L-M,15周;A-I-L-N,13 周;8-C-J-M,15周;B-D-I-J-M,16周;B-D-I-K-M,15周;8-D-I-L-M,16周;B-D-I-L-N,14周。
可见调整后计划的计算工期仍为17周,满足合同工期的要求。

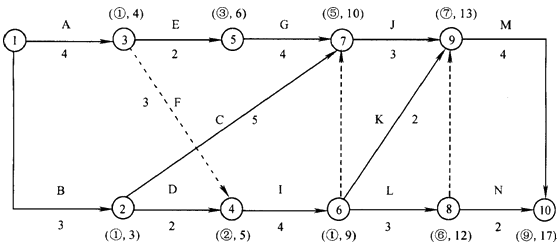

点评:计算双代号网络图或单代号网络图的时间参数,按照理论计算法计算相对复杂,如果工作不多可以用枚举法,但枚举法的缺点就是容易漏掉某条线路。简单标号法相对简单些,只计算最早开始时间和最早结束时间,每个节点上标注(节点号,最早完成时间),其中节点号为紧前工作中最早结束时间最大的工作的箭头节点。如下图:
简单标号法的计算结果与枚举法一致。
(3)甲专业咨询工程师按A-I-J顺序在现场考察,工作线路为A-I-J-M,其窝工时
间(自由时差)共计(17-15)=2周。或者按标号法(上图),A之后I,自由时差为1周;
I之后J,自由时差有1周,所以共计总时差为2周。

3.增加工作F后,咨询服务进度计划调整如下图,利用枚举法计算:
主要的工作线路有:A-E-G-J-M,17周;A-F-I-J-M,18周;A-F-I-K-M,为17周;A-F-I-L-M,18周;A-F- I-L-N,16周;B-C-J-M,15周;8-D-I-J-M,16周;8-D-I-K-M,15周;8-D-I-L-M,16周;B-D-I-L- N,14周。
增加工作F后的计算工期变成18周,关键线路有:A-F-I-J-M,18周;A-F-I-L-M,18周;
4.第15周末:
进度偏差=已完工作计划费用一拟完工作计划费用=10-13=-3万元,说明工作拖延了3万元的工程量;
费用偏差=已完工作计划费用一已完工作实际费用=10-11=-1万元;说明费用超支了1万元。
点评:2007年真题整体上难度有所降低,考核面扩大,计算量减少;题目综合性较强,但每一小问都相对比较简单。应试的关键是在理解咨询理论、方法的基础上,不要仅仅局限在方法的概念、应用上,而是学会灵活运用咨询方法来解决实际问题。
来源:建设工程教育网
