问题2:(13分)
表6.Ⅲ.2分部分项工程量清单综合单价计算表 本文来源 :建设工程网校kaobaw.com/gc
工程名称:合成车间动力工程 计量单位:m
项目编码:030212003001 工程数量:60
项目名称:电气配线,管内穿线BV16mm2(0.5分),综合单价:10.62元(2.5分)
序 号 |
工程内容 | 单位 | 数量 | 其中(元) | 小计 | ||||
人工费 | 材料费 | 机械使用费 | 管理费 | 利润 | |||||
1 |
管内穿线 动力线路 BV16mm2 (0.5分) 塑料铜芯线BV16mm2 (0.5分) |
m m |

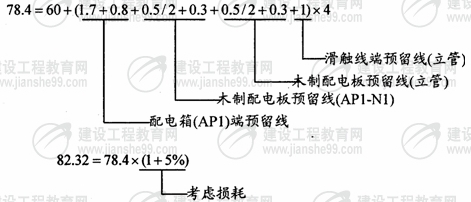

78.4
|
50.18 (0.5分) |
59.58 (0.5分) 477.46 (0.5分) |
0 | |||
合计 | 50.18 (0.5分) |
537.04 (0.5分) |
0 | 27.60 (0.5分) |
22.58 (0.5分) |
637.40 |
评分说明:
1.工程量计算中,计算过程中数据排列顺序与标准答案不一致的,只要结果正确给满分。
2.在表6.Ⅲ.1中:
(1)排列顺序与标准答案不一致的,只要各行的内容和数据与标准答案一致的给满分。
(2)“计量单位”和“工程数量”两项合并得0.5分,错一处即不得分。
(3)“项目名称”栏中有特征的项目,能答出主要或大部分工程特征内容的即可给满分,只写项目名称未写工程特征的给50%分。
3.在表6.Ⅲ.2中:
(1)“工程内容”和“单位”两项合并得0.5分,错一处即不得分。
(2)
