1.基本的组织工具包括( )。
A.组织结构图
B.任务分工表
C.管理职能分工表
D.工作流程图
E.WBS
答案:ABCD
2.下列措施属于投资控制纠偏措施中的管理措施的是( )。
A.调整项目组织结构
B.调整项目管理人员班子
C.调整投资控制的方法和手段
D.优化施工方法
E.采取价值工程的方法
答案:CE
3.项目目标的动态控制措施包括( )。
A.组织措施
B.管理措施
C.经济措施
D.技术措施
E.行政措施
答案:ABCD
4.建安工程价款的动态结算方法主要有( )。
A.按实际价格结算法
B.按主材计算价差
C.修正总价法
D.竣工调价系数法
E.调值公式法
答案:ABDE
5.比率法的特点是把对比分析的数值变成相对数,再观察其相互之间的关系。常用的方法有( )。
A.相关比率法
B.差额比率法
C.构成比率法
D.动态比率法
E.静态比率法
答案:ACD
6.建设工程项目进度控制任务包括( )。
A.业主方进度控制任务
B.设计方进度控制任务
C.施工方进度控制任务
D.协作方进度控制任务
E.上级管理机构进度控制任务
答案:ABC
7.由不同深度的计划构成的进度计划系统包括( )。
A.总进度计划
B.项目子系统进度计划
C.单项工程进度计划
D.单位工程进度计划
E.工序作业进度计划
答案:ABC
8. 在工程网络计划中,关键工作是指( )的工作。
A.时标网络计划中无波形线
B.双代号网络计划中两端节点为关键节点
C.最早开始时间与最迟开始时间相差最小
D.最早完成时间与最迟完成时间相差最小
E.与紧后工作之间时间间隔为零的工作
答案:CD
9.在网络计划中,当计算工期等于计划工期时,( )是关键工作。
A.自由时差最小的工作
B.总时差最小的工作
C.最早开始时间与最迟开始时间相等的工作
D.最早完成时间与最迟完成时间相等的工作
E.双代号网络计划中箭线两端节点的最早时间与最迟时间分别相等的工作
答案:BCD

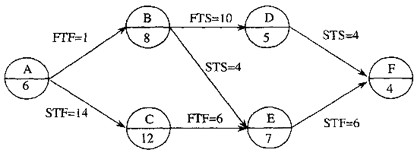

10. 某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作为( )。
A.工作E
B.工作B
C.工作C
D.工作D
E. 工作F
答案:BDE
