2011年一级建造师考试《项目管理》练习题(3)

时间:2011-03-21  来源:  编辑:  打印

【免费】在线模拟考场,让考生边学边练!巩固学习效果>>
在线模拟考场,提供自动阅卷评分、全试题解析、考题讨论等功能,帮助学员模拟实战。
【通关班】一级建造师考生第一年考试未通过 第二年免费学习!点击查看>>
全部科目的基础班+强化班+习题精讲班+考点串讲班+真题解析班+模考点评+不过免费重学

1.施工方进度控制的任务是依据(  )对施工进度的要求控制施工进度。
  A.监理规划
  B.施工任务委托合同
  C.施工任务单
  D.设计任务书
  答案:B

2.某工程合同总额300万元,合同中约定的工程预付款额度为15%,主要材料和构配件所占比重为60%,则预付款的起扣点为(  )万元。
  A.180
  B.195
  C.225
  D.240
  答案:C

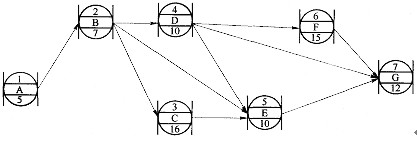

3.如下图所示的单代号网络计划,其关键线路为(  )。



A.A-B-D-G
  B.A-B-C-E-G
  C.A-B-D-F-G
  D.A-B-D-E-G
  答案:B
  解析:经过计算,总时差为零的工作为关键工作,可得,A、B、C、E、G的总时差都为零。而从起点到终点都为关键工作的线路即为关键线路,且关键线路上的所有工作之间的咐间间隔都为零。

4.在修一条堤坝的护坡时,(  )。一定要等土地自然沉降后才能修护坡,这种逻辑关系是
  A.FTS
  B.STS
  C.FTF
  D.STF
  答案:A

5.如果A、B两项工作的最早开始时间分别为第6天和第7天,它们的持续时间分别为4天和5天,则它们共同紧后工作C的最早开始时间为第(  )天。
  A.10
  B.11
  C.12
  D.13
  答案:C

6.已知在工程网络计划中,某工作有四项紧后工作,它们的最迟开始时间分别为第18天、第20天、第21天和第23天。如果该工作的持续时间为6天,则其最迟开始时间为(  )天。
  A.12
  B.14
  C.15
  D.17
  答案:A

7.在工程项目双代号网络计划中,混凝土浇捣工作M的最迟完成时间为第25天,其持续时间为6天。该工作共有三项紧前工作分别是钢筋绑扎、模板制作和预埋件安装,它们的最早完成时间分别为第10天、第12天和第13天,则工作M的总时差为(  )天。
  A.6
  B.9
  C.12
  D.15
  答案:A

8.在网络计划中,工作自由时差以及其与紧后工作之间的时间间隔两者的关系是(  )。
  A.自由时差与时间间隔无关
  B.自由时差就是时间间隔
  C.自由时差等于各时间间隔的最小值
  D.自由时差等于各时间间隔的最大值
  答案:C

9.网络计划中,若工程中某项工作的总时差由原计划的3天变为一3天,则说明(  )。
  A.该工作拖后3天,总工期拖后3天
  B.该工作拖后6天,总工期拖后3天
  C.该工作拖后6天,总工期拖后6天
  D.该工作拖后3天,总工期拖后6天
  答案:B

10.在网络计划中,自由时差和总时差都是可以利用的机动时间,若计算工期等于计划工期,那么(  )。
  A.自由时差等于总时差
  B.自由时差大于总时差
  C.自由时差小于总时差
  D.自由时差不超过总时差
  答案:D

 建设工程网校整理

来源:建设工程教育网

热门点击
网络视频多媒体课堂
联系我们

招生方案免费试听快速选课
